納期は何度も延び、ベンダーと社内は互いに責任を押し付け合い、それでも経営会議では「巻き返せます」と報告される。炎上し始めた現場では、こういう時間だけが過ぎていきます。止める権限を持つ人が誰なのか、この時点でまだ決まっていません。担当したプロジェクトマネージャーの力量を疑う議論はすぐに始まりますが、そこに時間を使っている間も火は回り続けます。炎上したプロジェクトで先に決まらなければならないのは、誰が裁定を下すかのほうです。
その裁定を難しくしているのは、担当者の力量ではありません。発注する側が置かれた立場の構造です。原因が構造の側にあるなら、打つべき手も構造の側にあります。いま燃えているかを見極め、社内では火を消せない理由を掴み、初動で誰に指揮を託すかを決める。炎上したプロジェクトを立て直せるかどうかは、この3つを火が回りきる前に決められるかで大きく変わります。
いま自社の火がどこまで回っているのか。社内の判断だけでは心もとないという方は、下の無料相談をお使いください。

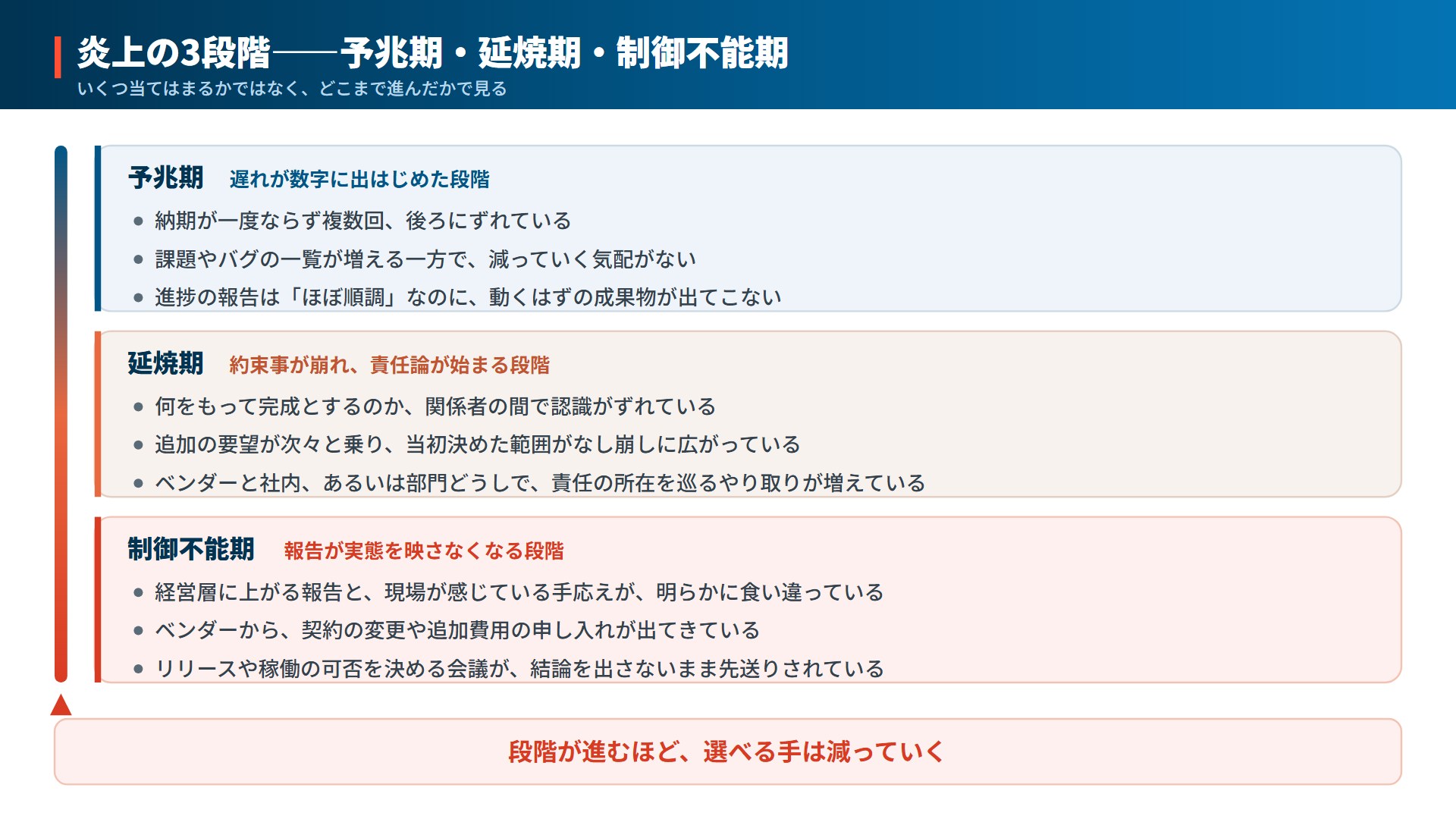

炎上には、単なる遅延で済む状態から、もう自力では戻れない状態まで幅があります。厄介なのは、渦中にいる人ほど「まだ大丈夫」と思いがちなことです。そして炎上は、同じところで止まってはくれません。手を打たなければ、次の段階へ進みます。だから、いくつ当てはまるかを数えるより、どこまで進んだかで見たほうが実態に合います。
出ているのが予兆期の項目だけなら、まだ社内の打ち手で戻せる範囲です。延焼期に入っていれば、現場の頑張りだけで軌道に戻すのは難しくなっています。制御不能期の項目がひとつでも出ているなら、判断の材料そのものが崩れている状態です。段階が進むほど、選べる手は減っていきます。
こう並べると自社だけが特別まずいのかと感じるかもしれませんが、目標のどこかを落として着地するのは、よくあることです。JUAS(日本情報システム・ユーザー協会)が上場企業とそれに準じる企業957社のIT部門長から回答を得た2025年度の調査では、500人月以上の開発を手がける企業のうち、工期が予定より遅延したと答えた企業が47.8%、予算が予定より超過したと答えた企業が42.2%、品質に不満が残ったと答えた企業が29.6%でした。回答したのは、それぞれ226社、225社、223社です。使う側の企業が、自社の開発につけた点数です。同じ調査では規模が小さいほどこの割合は下がり、10人月未満の開発では、工期も予算も品質も1割を切ります。大きく作るほど、燃えやすくなります。IPAが2022年に公表した集計では、開発を担ったベンダー自身の自己評価でも、品質とコストと納期のすべてを守れたプロジェクトは7割強でした。作った側が自ら採点した数字でさえ、3割近くが少なくとも一つの目標を落としています。
プロジェクトには、手を打たなければ炎上のほうへ流れていく引力が、最初から働いています。

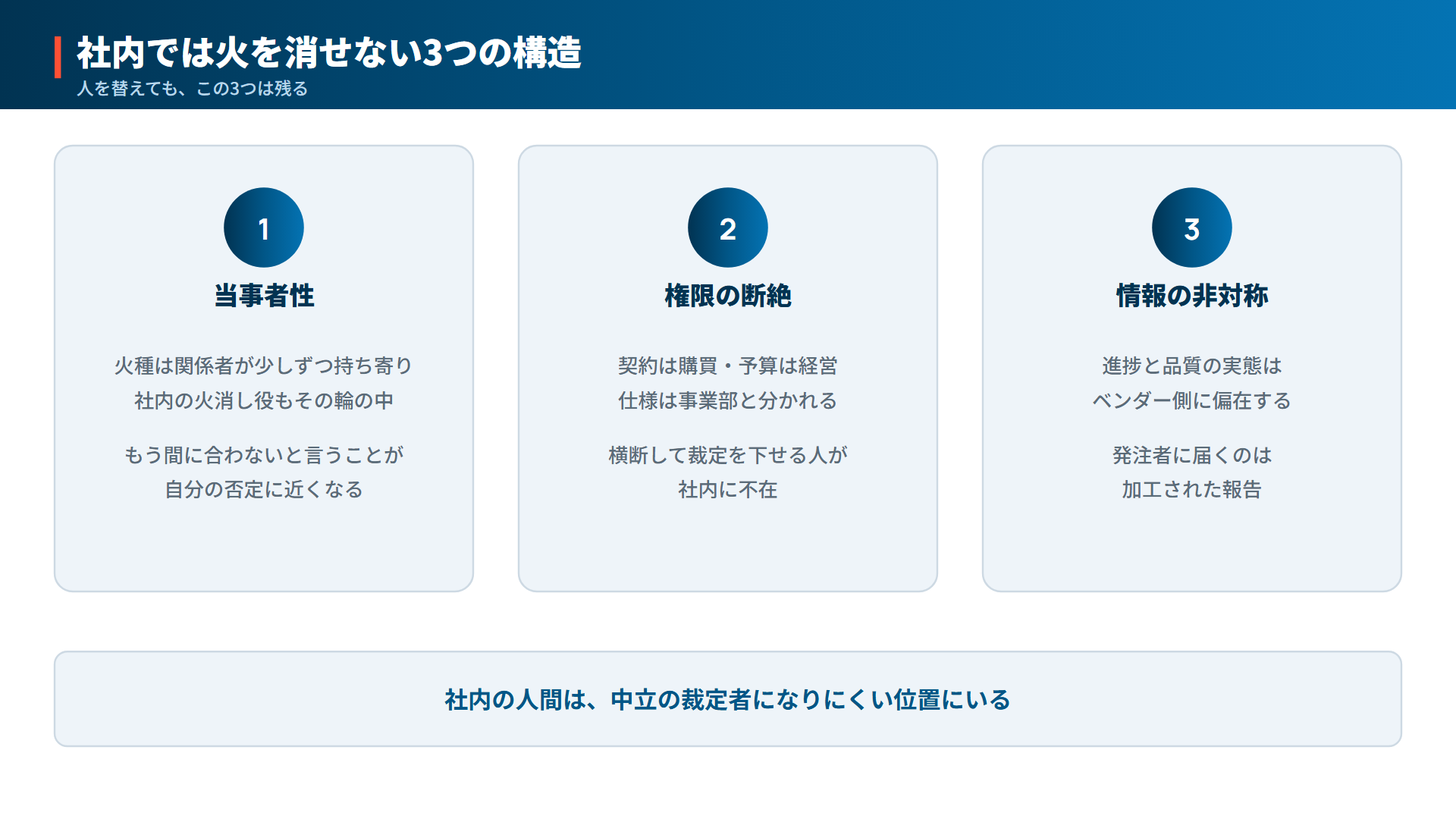

炎上したプロジェクトに、社内から火消し役を立てる。まっとうな判断に見えて、これがうまくいかないことは少なくありません。社内の人間は、そもそも中立の裁定者になりにくい位置にいます。当事者性、権限の断絶、情報の非対称。この3つが重なっているからです。
ひとつは、当事者性です。炎上の火種は、多くの場合どこか一箇所の判断ミスではなく、要件を詰めきれなかった発注側、無理な線を引いた現場、抱えきれない量を受けたベンダーが、それぞれ少しずつ持ち寄って生まれています。社内から立てた火消し役も、たいていはその輪の中にいます。これまでの経緯そのものが火種の一部になっているとき、その人が「この進め方では間に合いません」と言い切るのは、自分の仕事を否定することに近くなります。プロジェクトマネジメントの国際団体PMIが2018年に公表した世界の調査でも、失敗したプロジェクトの主な原因として上位に挙がるのは、現場の努力不足ではありません。組織の優先順位の変更、プロジェクトの目的の変更、要件定義の誤り。どれも目的・優先順位・要件をどう決めたかに関わります。発注する側で決めたことが火種になっているとき、その決定に連なる人が火を消しに行くところに、最初の無理があります。
ふたつめは、権限の断絶です。火消しには、ベンダーに仕様の凍結を飲ませ、他部門に追加要望の取り下げを求め、経営に納期の見直しを認めさせる、といった横断的な決定が要ります。ところが社内の担当者は、自部門の中でしか動けません。契約は購買部門、予算は経営、仕様は事業部と権限が分かれたまま、誰も全体を止められないからです。横断して裁定を下せる人が社内に不在だと、火消しの号令だけが宙に浮きます。
みっつめは、情報の非対称です。いちばん見えにくい構造でもあります。進捗の実態も品質の作り込みの度合いも、いちばん正確に知っているのはベンダー側で、発注者の手元に届くのは加工された報告であることが少なくありません。日本では、IT分野の専門人材の74%がソフトウェア業や情報処理・提供サービス業といったIT関連企業、つまりシステムを作る側に所属し、発注する事業会社の側にいるのは26%にとどまります。米国は35対65で、事業会社側に所属する人材のほうが多くなります。日本の数字は2020年の国勢調査、米国は2023年の職業別統計にもとづきます。社内に技術の目利きが薄い構造の上でプロジェクトを回しているぶん、火が回っていることに気づくのが遅れます。実態を見る目が立場によってずれるのは、日本に限った話ではありません。同じPMIの調査では、自社はプロジェクトマネジメントの価値を十分に理解していると答えた割合が、経営層447人では87%、実務者4,455人では58%でした。それぞれ別に集めた回答ですが、同じ問いへの答えがここまで割れています。
厄介なのは、この3つが人を替えても残ることです。誰を火消し役に立てても、その人はやはり火種の輪の中におり、自部門の外までは裁定を下せず、進捗の実態はベンダー側が握ったままです。だから炎上したプロジェクトでは、担当を替える議論に時間が費やされる一方で、中立の立場で「いったん止めます」と言える人はいつまでも現れません。外部の力を、診断と助言を受ける形で借りるのか、実務の担い手として現場に入れるのか。この頼み方の型の違いは、伴走支援と従来型コンサルは何が違うのかで整理しています。

もう少し様子を見よう。炎上したプロジェクトでは、その判断が最も高くつきます。時間とともに傷が深くなるからです。
まっさきに膨らむのは、当初決めた範囲です。手を打たないまま走らせると、約束事は少しずつ崩れ、追加の要望が乗り、直すべき箇所が増えていきます。PMIが2018年に公表した調査では、直近1年に完了したプロジェクトの52%が、当初の範囲を超えて膨らむスコープクリープを経験していました。5年前の2013年は43%です。着手が遅れるほど、直さなければならない範囲そのものが大きくなります。
膨らんだ範囲は、そのまま金額に跳ね返ります。同じ調査によれば、失敗と判断されたプロジェクトは投じた予算のおよそ3分の1を失っており、その割合は価値を届ける力の成熟度が高い組織で27%、低い組織では37%でした。戻ってこないのは費やした費用だけではなく、本来その予算で得られたはずの成果と、投入した人の時間もです。
いちばん重いのは、火が消えたあとに発注側へ何が残るかです。経済産業省のDXレポートは、開発をベンダーに任せきりにする関係が続くと、発注企業にIT対応能力が育たず、システムがブラックボックス化し、特定のベンダーから抜けられないロックインによって経営の俊敏性が落ちると指摘しています。炎上を丸投げで乗り切ろうとするほど、この構造は深まります。火は誰かが消してくれても、何が火種だったのかも、どう鎮めたのかも、社内には残りません。
なお、同じプロジェクトが何度も燃えるなら、平時からプロジェクトを管理する仕組みそのものが機能していない可能性があります。慢性の側の構造はPMOが形骸化するのは担当者のせいではないで扱っています。様子を見ている間も、直すべき範囲は広がり、投じた費用は取り返せないものに変わっていきます。

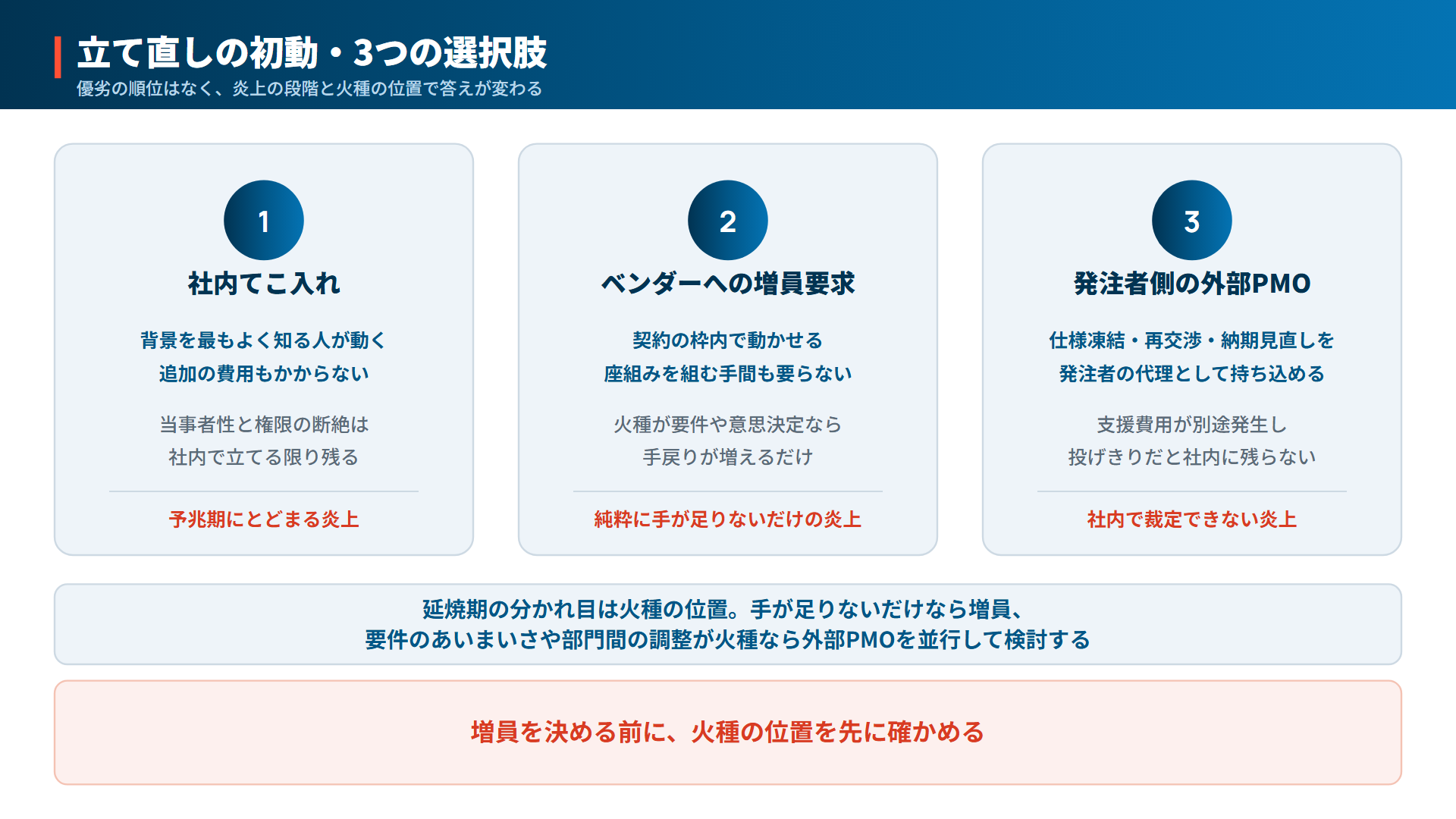

遅延で破綻した計画を引き直し、範囲と納期を現実の線に戻す。立て直しの実務は、必ずここを通ります。ただ、その再計画を誰が主導し、誰に飲ませるのかが決まらないかぎり、案は何度作り直しても流れていきます。先に決まるのは、誰が火消しの指揮を執るかです。発注者が取りうる初動は大きく3つ。優劣の順位はなく、いまの火種がどこにあるかで答えが変わります。
まず浮かぶのは、この道でしょう。現場のエース級社員を専任にし、経営が権限を渡して火消しに当たらせます。背景を最もよく知る人が動け、追加の費用もかかりません。ただし第2章の当事者性と権限の断絶は社内で立てる限り残るので、火種の輪の中にいる人にこれまでの進め方を自ら否定させ、横断の裁定まで委ねられる権限を経営が渡せるかが前提になります。
遅れているのだから人を足せ、と体制の強化を求めるやり方です。契約の枠内で動かせて、追加の座組みを組む手間も要りません。ただし火種が要件のあいまいさや発注側の意思決定にある場合、作り手を増やしても、固まっていない要件のうえに作りかけが積み上がるだけです。進捗の実態を握っているのはベンダー側という情報の非対称も、同じ側に増員するだけでは埋まりません。
もうひとつは、発注企業の代理として外部のプロ人材が入り、仕様の凍結やベンダーとの再交渉、他部門や経営への進言といった横断の裁定を、社内と一緒に実行する形です。第2章の3つの構造は社内の誰かを鍛えて解けるものではなく、利害の輪の外にいる人間が発注者の代理という後ろ盾を持って入ってはじめて解けます。ただし社内で回すより費用は積み上がります。投げきりにすれば、火が消えたあとの社内には何も残りません。何を残すのかを依頼の時点で決めておけるかどうかが、依頼先を選ぶときの分かれ目です。
発注者の立場で並べると、違いはこうなります。
見るところ | 社内てこ入れ | ベンダーへの増員要求 | 発注者側の外部PMO |
|---|---|---|---|
着手までの段取り | 専任を決めればその日から動き出せる | 既存の契約と体制の延長で頼める | 選定と契約のぶん、着手までに間が空く |
前提知識の持ち方 | 事業の経緯も社内の力学も分かっている | システムの中身をいちばん知っている | 事業と社内の経緯は一から掴み直す |
初動で止められるもの | 自部門の範囲まで。契約と購買の壁は残る | ほぼ止まらない。交渉相手が当事者のまま | 発注者の代理として仕様の凍結・追加要望・納期の見直しまで |
進捗・品質の実態把握 | 社内の目に依存 | ベンダー任せのまま | 発注者側で握り直す |
現場の受け止め | 顔が通っており、現場に入る摩擦が小さい | 人が増えるだけなので社内の抵抗は出にくい | 監視役と受け取られると、届く報告がさらに絞られる |
追加費用の出方 | 社内の人件費だけで済む | 増員ぶんの人月が上乗せ | 支援費用が別途発生 |
向いている段階と火種 | 予兆期・火種が小さく背景知が要る | 延焼期・純粋に手が足りないだけ | 延焼期以降・社内で裁定できない |
軸は2つ、火種の位置と炎上の段階です。まず火種から見ます。手が足りないだけなら、増員で足ります。要件があいまいなまま、あるいは部門間の調整が止まったままなら、作り手を増やしても手戻りが増えるだけです。そのうえで段階を重ねます。予兆期にとどまっていて、経営が専任と権限をすぐ渡せるなら、社内てこ入れで間に合う余地があります。延焼期から先は、火種が要件や調整の側にあるほど、外部PMOを並行して検討したほうが傷は浅く済みます。制御不能期に入り、複数の部門やベンダーの利害が絡んで社内では誰も裁定できないなら、指揮そのものを外へ託す段階です。どの道を選ぶにせよ、仕様の凍結も納期の巻き直しも、まだ止められるものが残っているうちにしか効きません。

もう一つ、発注者にしか下せない判断があります。立て直さない、という選択です。事業の前提が変わってしまった。これから投じる額が、それで得られる成果を上回ることが見えてしまった。こうしたとき、続けるのか、範囲を大きく削って作り直すのか、いったん中止して撤退するのかを決められるのは、予算と事業責任を持つ発注者だけです。ベンダーからも社内の担当者からも、この選択肢は上がってきません。すでに使った費用が惜しいという理由だけで続けていないか、立て直しの手を選ぶ前に一度確かめておいてください。
立て直すのか、それとも一度止めるのか。この判断そのものを社外の人間が代わることはできませんが、材料を揃えるところはお手伝いできます。社内に届いている報告だけでは決めきれないと感じたら、下からご相談ください。

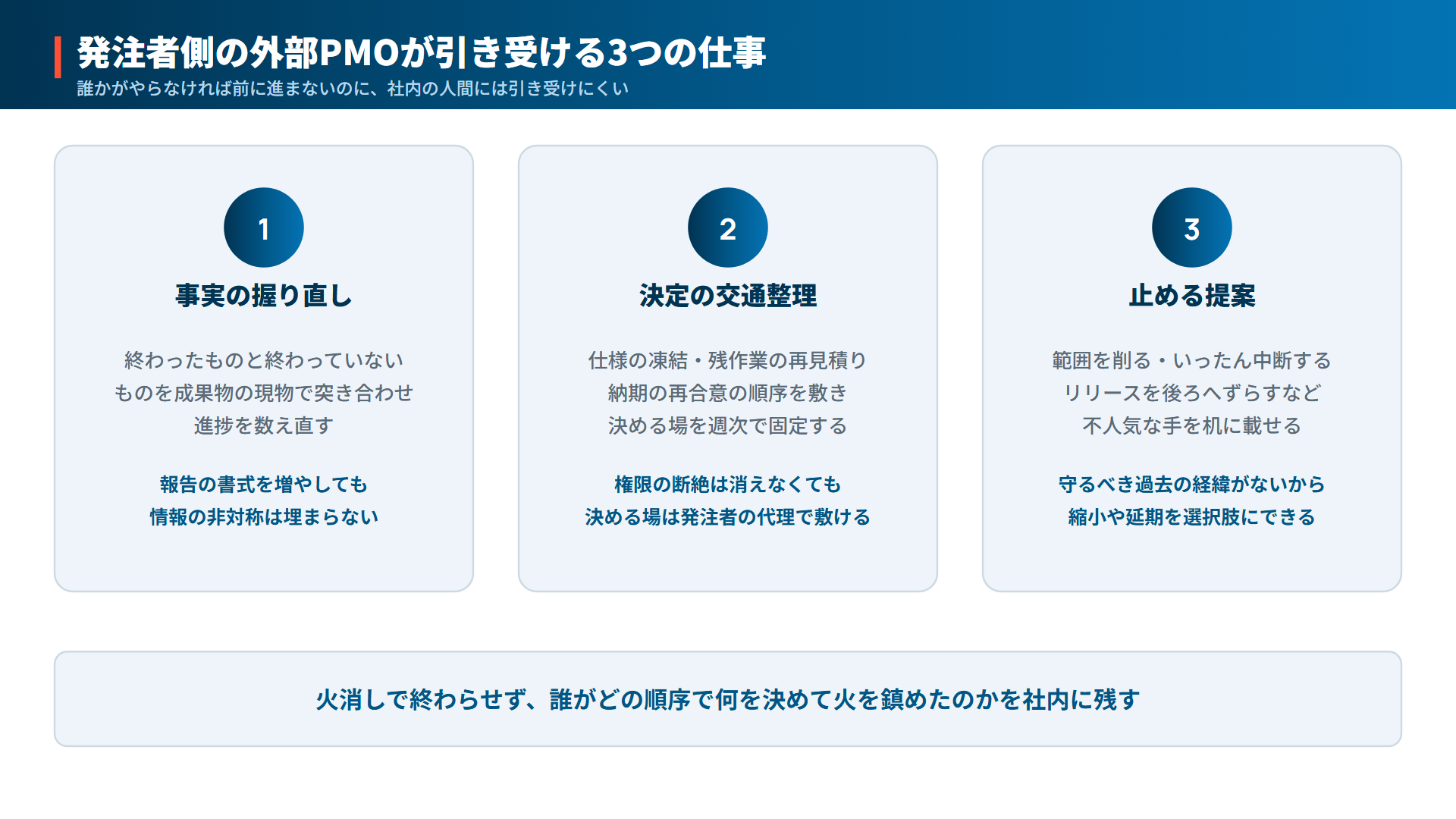

燃えている現場には、誰かがやらなければ前に進まないのに、社内の人間には引き受けにくい仕事が3つあります。発注者側に立つ外部PMOが火消しに効くのは、契約でこの3つを引き受ける役回りを負っているからです。
最初に着手するのは、事実の握り直しです。炎上した現場で狂っているのは、進捗の申告です。ほぼ完了と報告されていた機能が、動かしてみると検収の基準を満たさない。外部PMOは、終わったものと終わっていないものを成果物の現物で突き合わせ、どこまで進んでいるのかを数え直します。情報の非対称は報告の書式を増やしても埋まらず、作り手の申告とは別に発注者の手元へ事実を戻すところからしか、次の打ち手は決められません。
事実が揃ったら、要るのは決定の交通整理です。炎上時に必要な判断は、仕様の凍結、残作業の再見積り、納期の再合意という順序でしか噛み合いません。ところが火が回っている現場では、この3つが別々の場で同時に議論され、どれも決まらないまま日が過ぎていきます。外部PMOは、決める順序を敷き、決める場を週次で固定し、決まったことと保留したことを記録に残します。権限の断絶そのものが消えるわけではありませんが、誰が何を決めるべきかを毎週突きつける役は、発注者の代理として立てられます。
外部PMOにしか出せない提案もあります。止める、という案です。範囲を削る、いったん中断する、リリースを後ろへずらす。こうした手は不人気で、それまでの判断や自部門の立場を自分で否定することになるため、火種の輪の中にいる社内の当事者からは出てきません。外部PMOには守るべき過去の経緯がないので、縮小や延期を選択肢として机に載せられます。
再発防止まで視野に入れると、焦点は火を消したあとに何が残るかへ移ります。経済産業省のDXレポートは、内製へ移る過程では社内の人材だけですぐには対応できないことが多いとして、伴走しながらスキルを移していく支援へのニーズと、対等な立場で伴走できる企業とパートナーシップを築くことの重要性を挙げています。炎上対応も同じで、誰がどの順序で何を決めて火を鎮めたのかが社内に残らなければ、次に燃えたときまた外を呼ぶことになります。外部の知見をどの型で取り入れ、どこまでを自社の判断として残すかは、外部知見の正しい取り入れ方とコンサル活用術で整理しています。
この3つの役回りを、わたしたちmeherが発注者側で引き受けています。第4章で挙げた分かれ目——何を社内へ残すのかを依頼の時点で決めておけるか——について言えば、消火の型を社内へ引き渡すところまでを契約の範囲に含めることを、依頼をお受けする段階で決めています。

プロジェクトの炎上を決めているのは、発注者側の立場の構造です。当事者性・権限の断絶・情報の非対称の3つが重なるかぎり、社内の誰も中立の裁定者にはなれません。だから立て直しは、施策の中身を詰めるより先に、社内てこ入れ・ベンダーへの増員要求・発注者側の外部PMOのどれに指揮を託すかを、炎上がどこまで進んだかと火種の位置から決めるところから始まります。担当者を替えれば直る。そう考えたくなったときに確かめてほしいのは、この順番です。
炎上は急性の事象です。初動で何をしたかが、そのあと選べる手の幅をほぼ決めてしまいます。初動でやること、やってはいけないこと。ここに並べておきます。
初動で着手して効くのは、この4つです。
反対に、初動でやると傷が深くなるのは、この4つです。
やってはいけないほうの4つに心当たりがあるなら、社内だけで鎮めるのは難しい段階に来ています。進行中のプロジェクトを一緒に見ながら、いま打つべき手がどれかを整理することもできます。下のボタンからお気軽にご相談ください。
他のコラムも読んでみる
2026/10/16
外部コンサル人材の比べ方と契約で確かめる9項目—...
たとえば、基幹システムの刷新に合わせ、PMOと業務の整理を担う人を外から1〜2名入れることになりました。今回は、大手ファーム以外も比べたうえで稟議に書くよう求められています。前回は...
続きを読む
2026/10/9
キーマン採用は求人票の前に、90日の仕事を1枚に...
「次の部長は外から採ろう」と決めて、人材紹介会社に依頼を出したとします。伝えた条件は、同じ業界での経験と、10年以上のマネジメント経験、それに年収の上限です。数週間で推薦が届き、経...
続きを読む
2026/10/2
経営者の右腕を外注するという選択——費用の内訳と...
「右腕が欲しい」という言葉を、社長自身が口にするようになったなら、症状の診断はもう終わっています。あとに残るのは、その右腕を正社員として採るのか、外部に置くのかという一段具体的な判...
続きを読む
2026/9/25
PMOを置く前に決める3つのこと——プロジェクト...
新規事業の立ち上げ、基幹システムの入れ替え、営業の仕組みづくり、幹部採用と、今期中に動かすと決めた案件が並んでいます。それぞれに担当を置き、週に一度は進捗会議もしています。それなの...
続きを読む
2026/9/24
権限委譲は、渡す順序を決めれば進む——社長が最初...
「任せる」と言いました。役職も付け、決裁の範囲も口頭で伝えました。それなのに、判断は毎日のように社長のところへ戻ってきます。部長は「一応ご確認を」と持ってきます。幹部は「社長ならど...
続きを読む
2026/9/11
営業の属人化は、商談に同席すれば解ける——売り方...
月末の数字を並べると、受注はいつも同じ2人と社長に偏っています。ほかのメンバーも同じ商品を同じ資料で売っているのに、そちらの数字は動きません。去年は営業研修を入れ、SFA(営業支援...
続きを読む
完璧な準備より、動き出すことの方がずっと価値がある。
まずはご相談ください。
